Montáž stavebního systému VELOX začíná na připravené základové konstrukci, kde je provedena vodorovná hydroizolace dle specifikace v projektové dokumentaci (Foalbit, Bitagit,…). Izolace se natavuje v pásech na penetrační podkladní nátěr pouze pod obvodovými a vnitřními nosnými stěnami VELOX. Variantně je možno provést vodorovnou hydroizolaci celoplošně s krycí ochrannou vrstvou betonové mazaniny.
Požadavky pro montáž systému Velox
- zdroj elektřiny 220V
- zpevněný příjezd na staveniště (doprava systému VELOX je realizována v průměru 1-2 nákladními soupravami)
- zdroj vody
Přečtěte si také:
- v čem je systém Velox výjimečný
- jaké jsou ceny kompletních stavebnic
Na připravenou základovou konstrukci s provedenou vodorovnou izolací a s připravenými prostupy kanalizace a chrániček pro elektřinu, vodu se přenese skutečný půdorys stavby.
Montáže systému Velox
Montáž stavebního systému VELOX se vždy začíná od rohu objektu. Desky VELOX se sestavují vždy dvě proti sobě (deska s tepelnou izolací se ukládá na vnější stranu stěny) pomocí ocelových distančních spon. Tyto spony spojují jednotlivé řady desek a zároveň slouží jako rozpěrka pro vymezení tloušťky nosného betonového jádra. Po založení všech rohů se provede kontrola základních rozměrů (délek, šířek a úhlopříček). Poté se pokračuje se sestavováním obvodových a vnitřních nosných stěn objektu do výšky jedné desky (tj. 50cm) s vynecháním otvorů pro dveře. Ostění dveří i oken je tvořeno špaletovými pásy o tloušťce betonového jádra (u vnitřních nosných stěn) a tloušťce betonového jádra+tloušťce tepelné izolace (u obvodových stěn), které se do desek přibijí hřebíky. Během sestavování první řady je možné do stěny vkládat instalace (kanalizační stoupačky, stoupačky centrálního vysavače).
-
Vše začíná výběrem vhodného pozemku
-

Připravenost pro montáž (izolace v pasech)
-

Připravenost pro montáž (celoplošná izolace)
-

1. až 2. den montáže
-

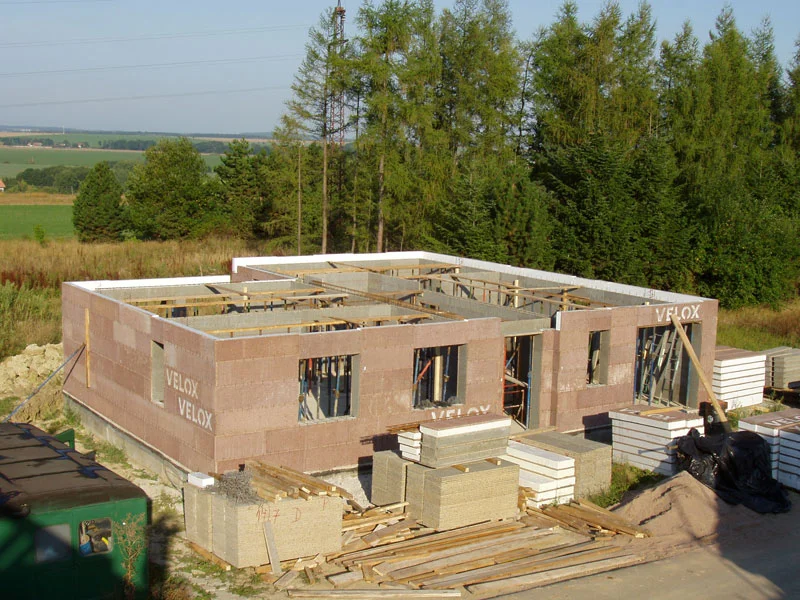

9. den montáže - 8.00
-

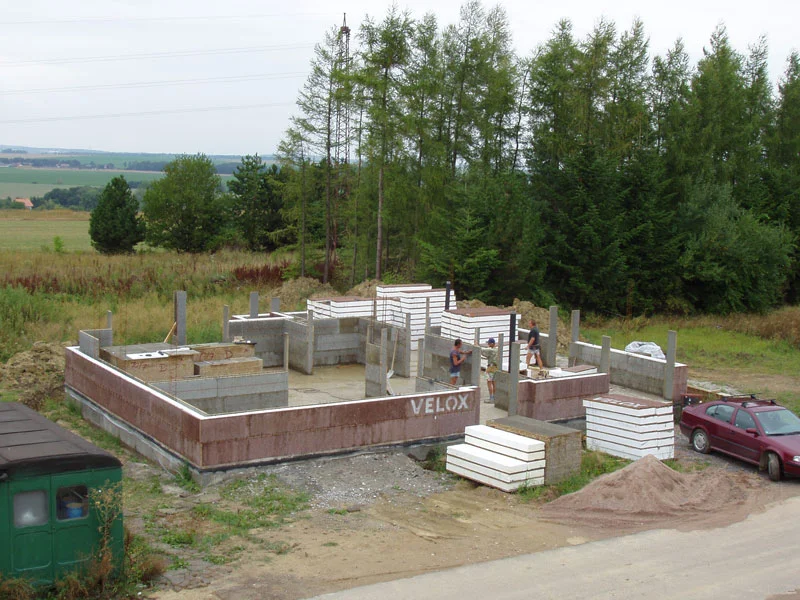

4. den montáže - 8.00
-

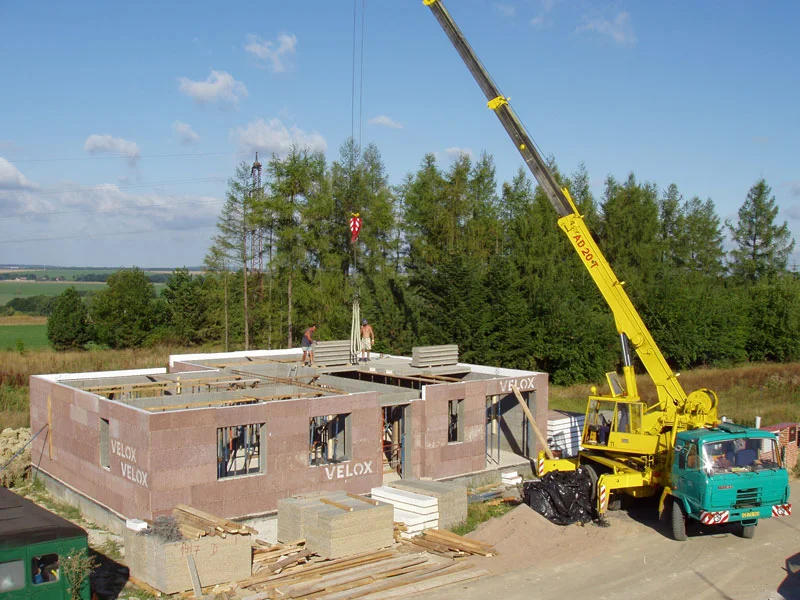

9. den montáže - 9.00
-

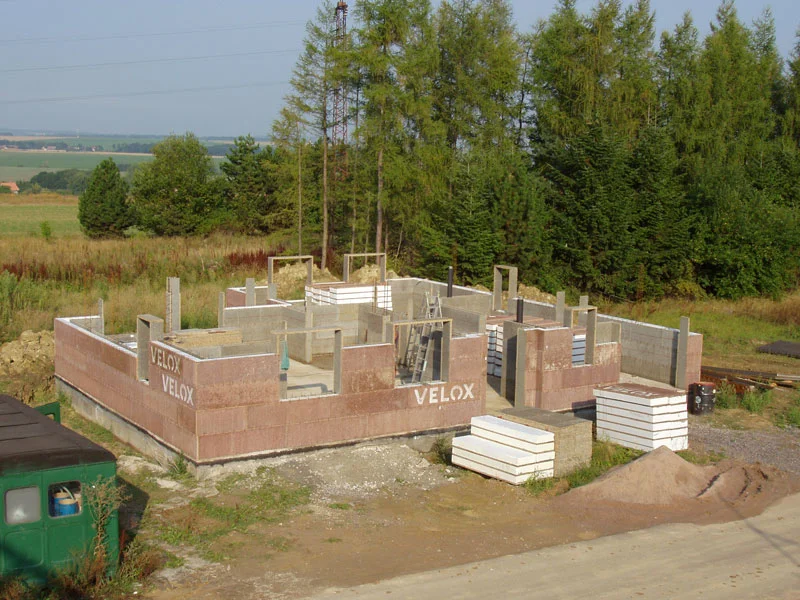

5. den montáže
-
8. den montáže
-

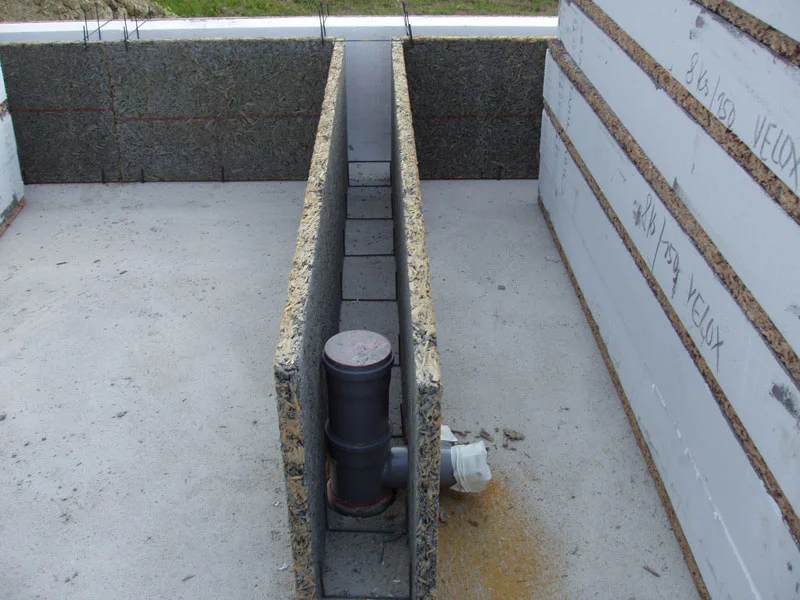

Možné umístění kanalizačního potrubí
-

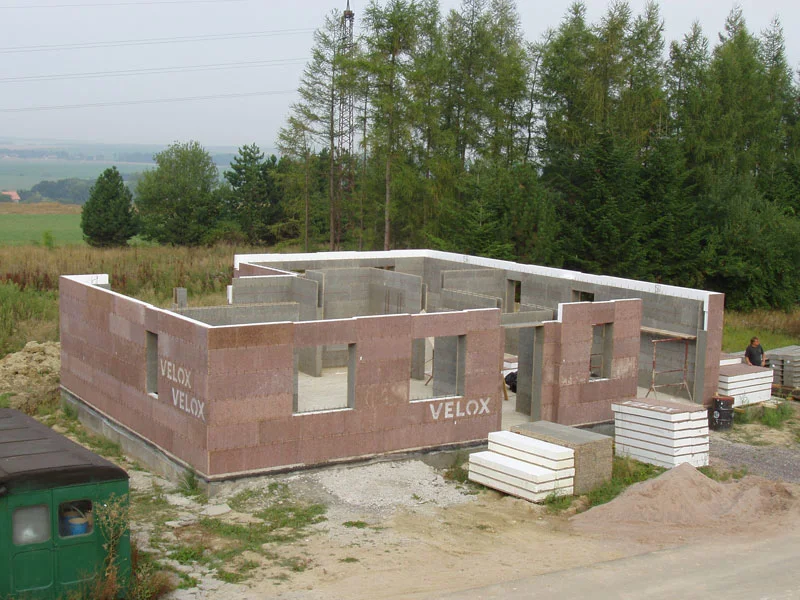

7. den montáže
-

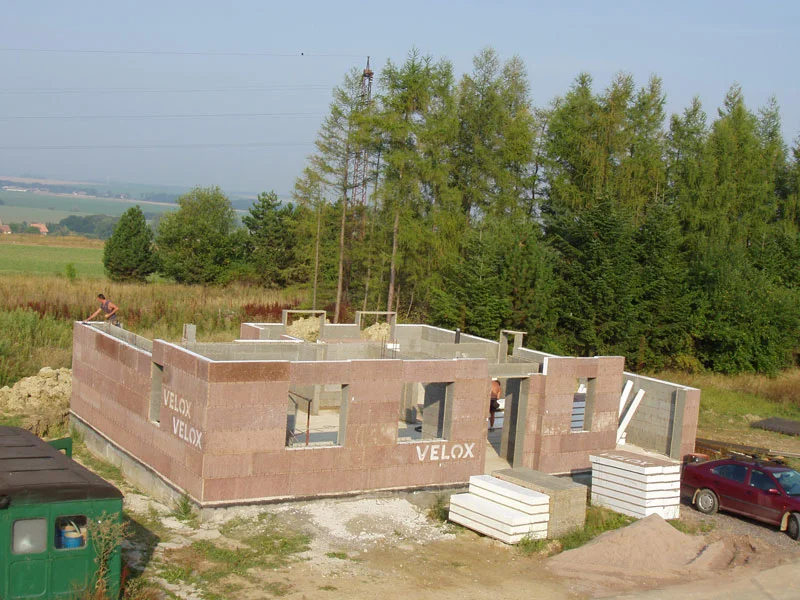

6. den montáže
Rohy se zhotovují střídavým vzájemným přesazováním vnějších desek, v místě styku se musí přibít. Ostění oken se provádí pomocí okrajových pruhů. V místě styku stěny a stropu je třeba vnější bednící desku vytáhnout až po horní úroveň navrhovaného stropu bez horizontální spáry a zajistit ji stropními sponami v počtu 4Ks/b.m. Stropní spony se osazují v úrovni spodního okraje stropu jedním koncem na vnitřní desku bednění a druhým koncem do předvrtávaných otvorů (průměru 12 mm) vnější desky s izolací.
Z vnější strany se spona zajistí hřebíkem zaraženým do oka spony. Před ukládáním stropů je třeba opět překontrolovat vyosení stěn a popřípadě provést vyrovnání. Podle výkresu skladby stropu (kladečského výkresu) se rozmístí jednoduché podpěry (dřevěné nebo univerzální kovové) s roznášecími fošnami, které je třeba upevnit (přibít) k vnitřní desce VELOX bednění stěny. Vzdálenost svislých podpěr, při použití roznášecí fošny o tloušťce 50 mm, je cca 800 až 1000 mm.
Stropní tvarovky se uloží na roznášecí fošny a po obvodu stěn přibijí k vnitřním deskám bednění a do mezer mezi stropními tvarovkami se položí, s přesahem do nosných stěn, průběžné stropní nosníky. Do obvodových a nosných stěn se vkládá věncová výztuž a na stropní nosníky v celé ploše stropu kari síť. Vystavěné bednění stěn i stropů se postupně zalévá betonovou směsí, včetně konečného vybetonování 50 mm betonové desky nad stropními tvarovkami. Nechcete přízemní rodinný dům, ale raději zvolíte patrový rodinný dům. Stačí na hotové podlaží pokračovat po vytvrdnutí betonu (druhý, třetí den po betonáži) sestavováním bednění stěn následujícího patra.
-

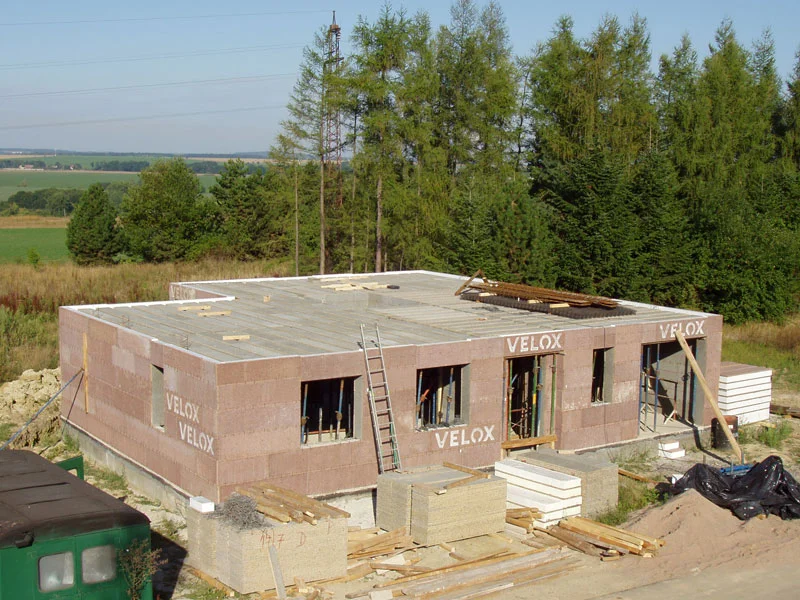

10. den montáže
-

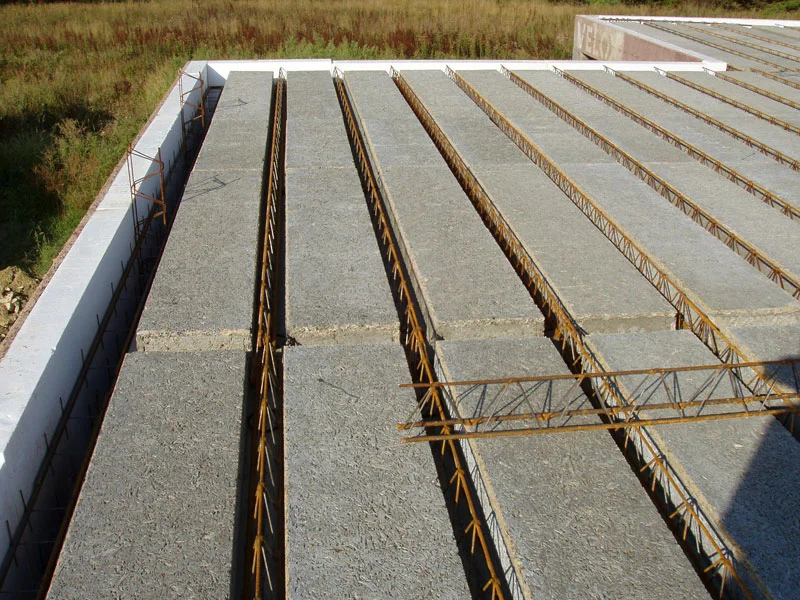

11. den montáže
-

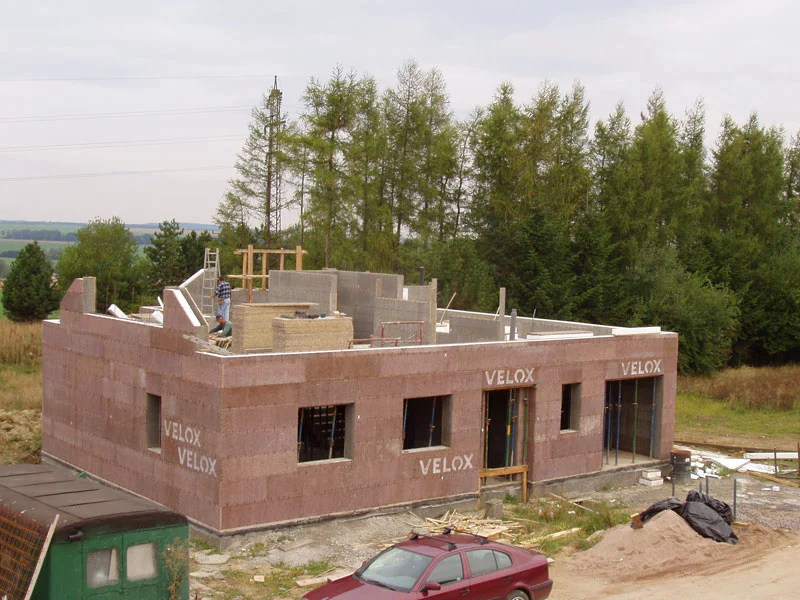

16. den montáže
-
...a už se bydlí
-

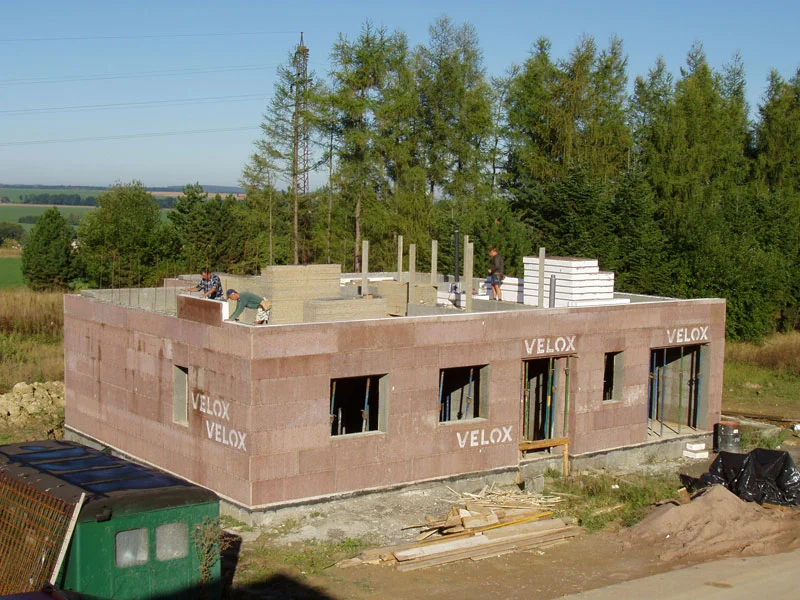

15. den montáže
-

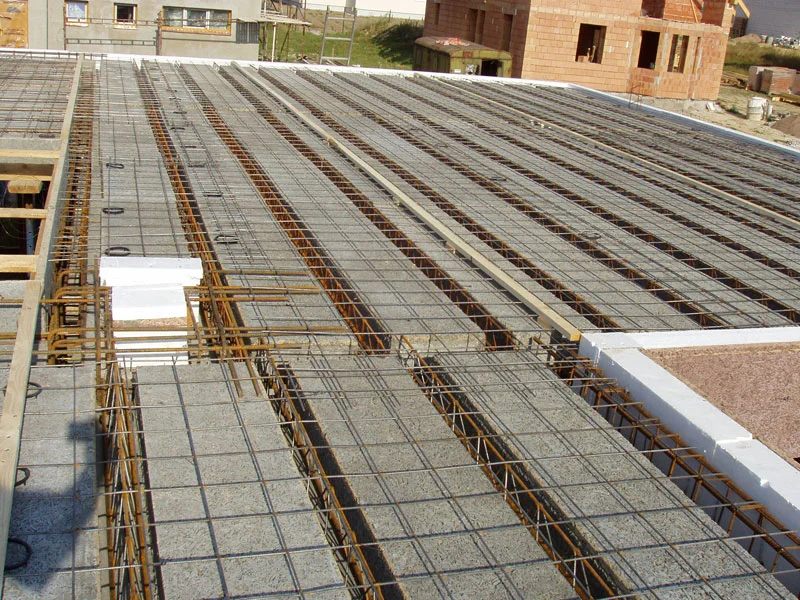

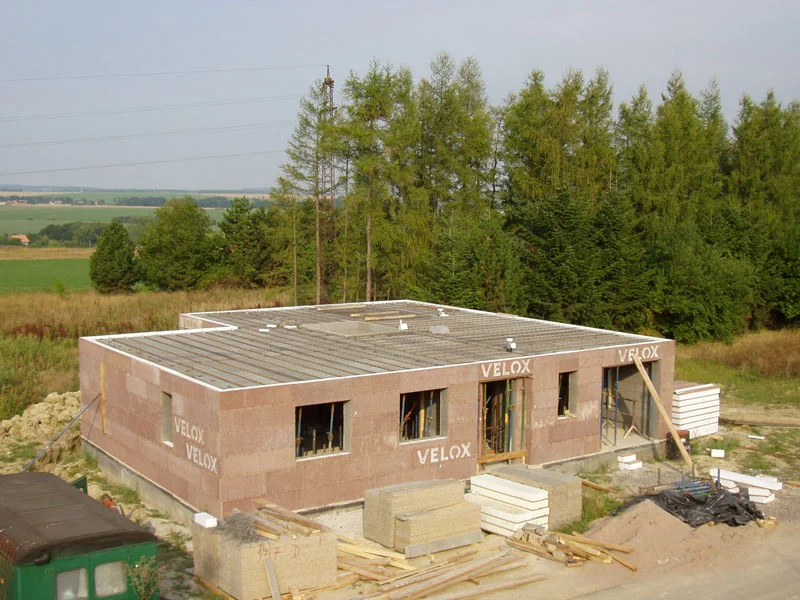

12. den montáže
-
12. den montáže
-

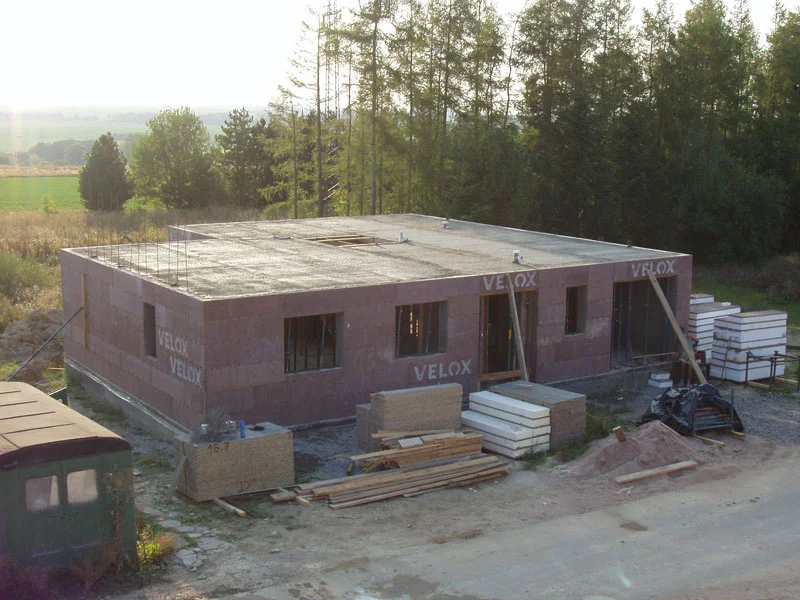

13. den montáže
-

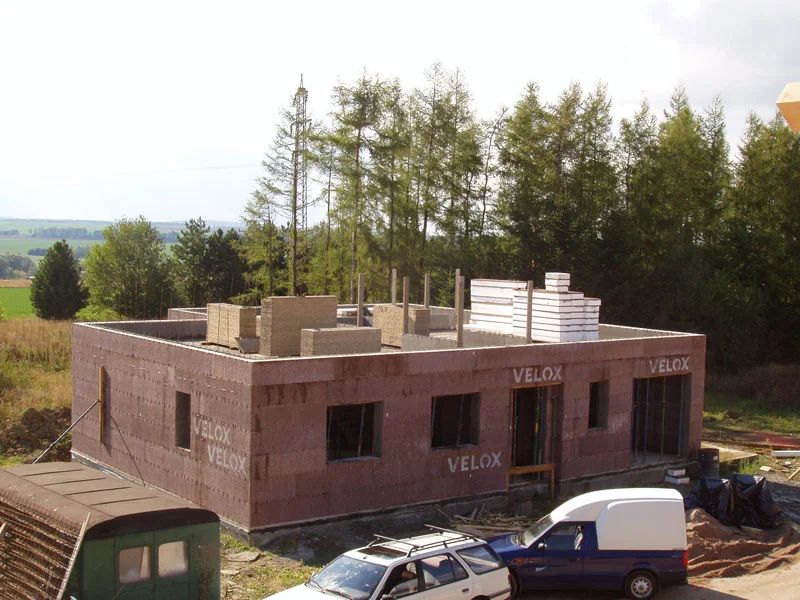

14. den montáže
-

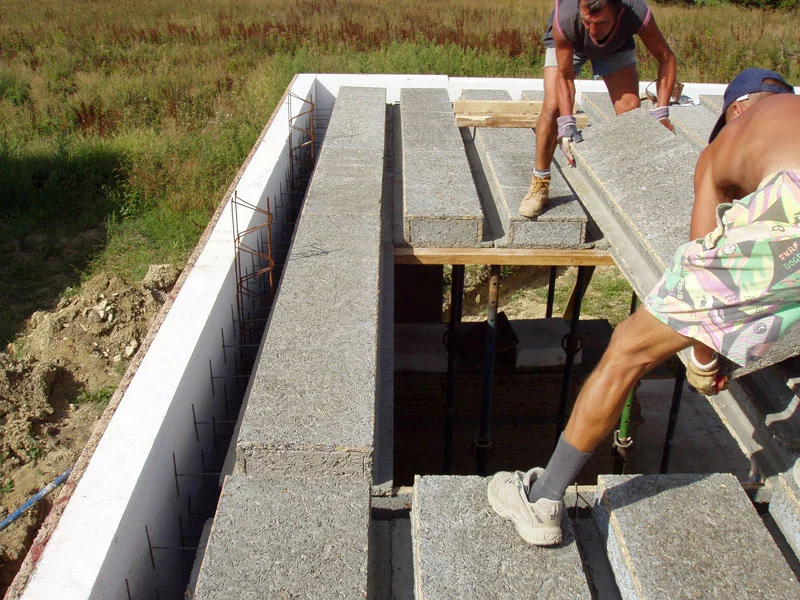

9. den montáže - 10.00
-

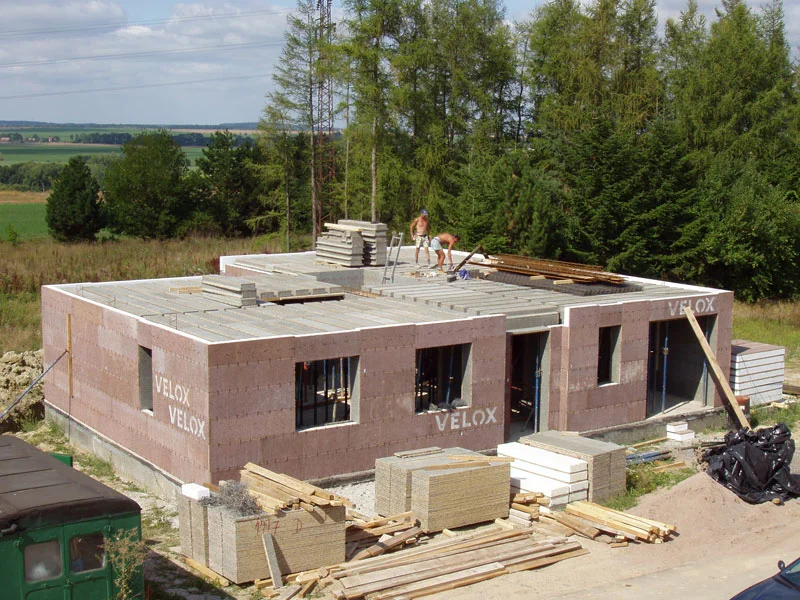

9. den montáže - 11.12
-
hrubá stavba VELOX hotova
-
...a s okny
-

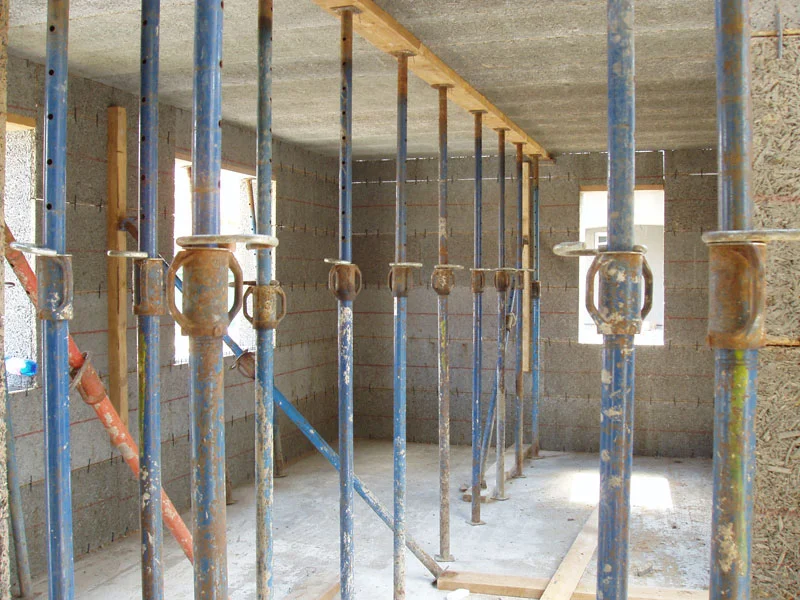

9. den montáže - podepření stropů
-
hrubá stavba se střechou
-
17. den - konec montáže VELOX
